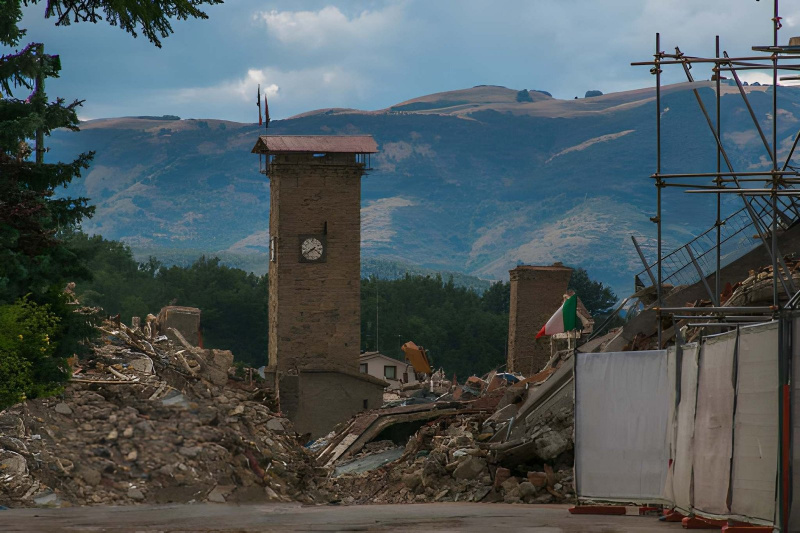

• 0 commenti

Amatrice dieci anni dopo: ricostruito il 38% degli edifici danneggiati

Dieci anni dopo la notte che devastò Amatrice e una vasta parte dell'Appennino centrale, la ricostruzione mostra finalmente un'accelerazione visibile, ma rimane ancora molto lontana dall'essere completata. Nel territorio comunale risultano recuperati circa 1.628 dei 4.333 edifici danneggiati censiti dopo il terremoto, una quota vicina al 38%. Allo stesso tempo, circa mille persone vivono ancora in sistemazioni prefabbricate nate come risposta temporanea all'emergenza. Il decennale del sisma del 24 agosto 2016 diventa così inevitabilmente un momento di memoria, ma anche di verifica: accanto alle gru, alle case riconsegnate e ai cantieri finalmente aperti, persistono vuoti urbani, opere pubbliche ancora sulla carta e comunità che attendono da un decennio un ritorno pieno alla normalità.
Il dato del 38% fotografa in particolare il recupero degli edifici danneggiati nel territorio di Amatrice e non deve essere confuso con l'avanzamento dell'intera ricostruzione del Centro Italia. Per la ricostruzione pubblica del cratere, che comprende Abruzzo, Lazio, Marche e Umbria, il quadro è ancora più articolato: sui 3.667 interventi programmati e monitorati al 30 aprile 2026, il 66,3% non aveva ancora raggiunto l'apertura materiale del cantiere. Sono due statistiche diverse, costruite su perimetri diversi, ma insieme raccontano il paradosso del decennale: la ricostruzione ha compiuto progressi concreti e negli ultimi anni ha accelerato, eppure una parte sostanziale del lavoro resta ancora da realizzare.

La notte del 24 agosto 2016

Alle 3:36 del 24 agosto 2016 una scossa di magnitudo 6.0 colpì il Centro Italia, interessando soprattutto i territori di Amatrice, Accumoli e Arquata del Tronto. Il bilancio fu di 299 vittime, 237 delle quali ad Amatrice, oltre a centinaia di feriti e migliaia di persone costrette ad abbandonare le proprie abitazioni. Il terremoto distrusse una parte consistente del centro storico e provocò danni gravissimi nelle numerose frazioni distribuite sul vasto territorio comunale.
Quella del 24 agosto fu soltanto l'inizio di una lunga sequenza sismica. Il 26 ottobre nuove forti scosse colpirono soprattutto Marche e Umbria, mentre il 30 ottobre un terremoto di magnitudo 6.5, il più forte registrato in Italia da decenni, devastò ulteriormente l'Appennino centrale. Nel gennaio 2017 altre scosse significative interessarono nuovamente l'area. Il cosiddetto cratere del sisma arrivò così a comprendere 138 Comuni distribuiti tra Lazio, Marche, Umbria e Abruzzo, su un territorio di circa ottomila chilometri quadrati.
Per Amatrice la notte del terremoto significò la perdita contemporanea di vite, case, attività economiche e patrimonio storico. Non vennero distrutti soltanto edifici: furono spezzate reti familiari, comunità di frazione e attività che dipendevano da un equilibrio economico già fragile. È proprio questa caratteristica a rendere il terremoto del 2016 diverso da una semplice emergenza edilizia: ricostruire Amatrice ha significato, e significa ancora oggi, tentare di ricostruire una città mentre parte della sua popolazione vive altrove o ha deciso di non tornare.

Il 38% degli edifici danneggiati è stato recuperato

Al 2026 il territorio comunale di Amatrice conta 4.333 edifici danneggiati censiti dopo il sisma. Gli edifici recuperati sono arrivati a 1.628, pari a circa il 37,6%, arrotondato al 38%. In termini di unità immobiliari, gli interventi conclusi hanno permesso di recuperare 2.668 unità. È un risultato importante, soprattutto considerando l'accelerazione registrata negli ultimi anni, ma significa anche che oltre sei edifici danneggiati su dieci non risultano ancora completamente recuperati.
La fotografia diventa più articolata osservando le pratiche. Alla fine di maggio 2026 erano state presentate ad Amatrice 1.501 richieste di contributo, delle quali 1.199 relative a immobili gravemente danneggiati. Sul territorio comunale risultavano attivati 828 interventi di riparazione e ricostruzione, con 348 cantieri completati. Questi numeri non sono direttamente sovrapponibili al totale degli edifici recuperati perché una singola pratica o un singolo intervento può riguardare aggregati edilizi e più unità.
Il centro storico rappresenta il punto più complesso. Qui la ricostruzione deve confrontarsi con edifici adiacenti, sottoservizi, vincoli storico-artistici, viabilità e necessità di coordinare decine di lavorazioni in spazi ridotti. Sono previsti 69 interventi tra aggregati ed edifici singoli e una parte dei cantieri è già stata avviata. Proprio per affrontare questa complessità è stato sviluppato il modello del "supercantiere", con l'obiettivo di coordinare simultaneamente più opere e ridurre le interferenze che in passato rallentavano i lavori.

Circa mille persone vivono ancora nelle sistemazioni temporanee

Il dato forse più difficile da accettare nel decennale è quello delle persone che non sono ancora rientrate in una casa definitiva. Circa 1.000 residenti, una quota molto rilevante della popolazione attuale, vivono ancora in piccoli alloggi prefabbricati realizzati dopo il sisma come soluzioni abitative d'emergenza. Strutture nate per consentire di superare la prima fase dell'emergenza sono diventate, per molti, luoghi di vita utilizzati per quasi dieci anni.
La durata straordinaria di questa permanenza modifica anche il significato della parola "temporaneo". Una sistemazione utilizzata per pochi mesi può essere affrontata come una fase di passaggio; quando accompagna una famiglia per una parte significativa della propria vita diventa una condizione strutturale. Bambini che nel 2016 frequentavano le elementari hanno trascorso quasi tutta l'adolescenza nelle SAE, mentre persone anziane hanno vissuto per un decennio nell'attesa di poter rientrare nelle proprie abitazioni.
Il problema non riguarda soltanto il comfort abitativo. Vivere lontano dal luogo originario modifica relazioni sociali, abitudini e servizi. Alcune famiglie hanno progressivamente ricostruito la propria quotidianità altrove; altre continuano ad aspettare. Ogni anno trascorso aumenta quindi il rischio che la ricostruzione materiale arrivi quando una parte della comunità ha ormai organizzato la propria vita in un'altra città, rendendo più difficile la piena ripopolazione di Amatrice.

Lo spopolamento è l'altra emergenza del decennio

Il terremoto ha colpito un territorio che già prima del 2016 affrontava problemi di spopolamento e invecchiamento demografico. Dieci anni di ricostruzione hanno aggravato questa fragilità. Famiglie che avevano perso casa, lavoro o servizi hanno scelto in alcuni casi di stabilirsi altrove, mentre molti giovani hanno proseguito gli studi e costruito la propria carriera nelle città maggiori senza poi rientrare.
Questo significa che il successo della ricostruzione di Amatrice non può essere misurato soltanto contando i muri ricostruiti. Una casa riconsegnata rappresenta certamente un risultato fondamentale, ma se nel frattempo il proprietario non vive più nel territorio o non dispone dei servizi necessari per tornare, la ricostruzione urbana rimane incompleta. Scuole, sanità, collegamenti, attività commerciali e opportunità di lavoro diventano quindi elementi essenziali quanto gli edifici privati.
La sfida demografica rende inoltre il fattore tempo particolarmente importante. Ogni anno di ritardo può ridurre la probabilità di rientro di una famiglia. Dopo dieci anni non si tratta più soltanto di ricostruire ciò che esisteva nel 2016, ma di capire quale città possa essere sostenibile nei prossimi venti o trent'anni e quali servizi possano convincere residenti e nuove attività economiche a restare.

Perché la ricostruzione è stata così lenta

Non esiste una sola spiegazione per i ritardi. La ricostruzione post-sisma ha dovuto affrontare una combinazione di burocrazia, complessità progettuali, vincoli urbanistici e paesaggistici, contenziosi, modifiche normative e problemi legati alla proprietà degli immobili. In un centro storico fortemente distrutto, inoltre, non è sempre possibile ricostruire un singolo edificio senza coordinarsi con quelli confinanti e con le opere pubbliche circostanti.
Un ulteriore rallentamento è arrivato con la pandemia di Covid-19, che ha interrotto attività amministrative e cantieri proprio quando il sistema cercava di aumentare il ritmo. Successivamente, il boom nazionale delle ristrutturazioni legato agli incentivi edilizi ha contribuito ad aumentare i prezzi di materiali e manodopera, creando una competizione tra i cantieri del sisma e migliaia di interventi privati avviati in altre zone d'Italia.
Esistono poi questioni più specifiche. Nel corso degli anni alcuni immobili hanno avuto problemi legati a successioni ereditarie, comproprietà e individuazione dei soggetti titolati a presentare le domande. In un territorio composto da numerose frazioni e da molte seconde case, la ricostruzione giuridica della proprietà può essere complessa quasi quanto quella materiale dell'edificio.

Le regole sono cambiate più volte

La struttura normativa della ricostruzione si è evoluta attraverso numerose ordinanze commissariali, interventi legislativi e procedure speciali. In diversi momenti le istituzioni hanno modificato le regole proprio per tentare di accelerare un sistema che nelle prime fasi procedeva molto lentamente. Semplificazioni e poteri straordinari hanno progressivamente aumentato la capacità di aprire cantieri, ma il processo di adattamento ha richiesto anni.
Il 2026 continua a essere gestito in un quadro straordinario: lo stato di emergenza è stato prorogato fino al 31 dicembre e nuove ordinanze sono state adottate specificamente per Amatrice, comprese misure per superare interferenze tra cantieri, reti elettriche, telecomunicazioni e sottoservizi. È un segnale della complessità persistente: dieci anni dopo, una parte della ricostruzione continua ad avere bisogno di procedure eccezionali.
Le nuove misure puntano soprattutto a evitare che un cantiere sia bloccato dall'attesa di un'altra opera. Nel centro storico, per esempio, la necessità di ricostruire contemporaneamente edifici, strade, reti e servizi rende fondamentale il coordinamento. Spostare temporaneamente linee elettriche o infrastrutture di telecomunicazione può diventare indispensabile per permettere alle imprese di procedere senza attendere il completamento definitivo di tutte le urbanizzazioni.

Negli ultimi anni la ricostruzione privata ha accelerato

Nonostante il ritardo accumulato, sarebbe inesatto descrivere Amatrice come una città completamente immobile. Negli ultimi anni il ritmo della ricostruzione privata è aumentato sensibilmente. Le gru sono tornate a caratterizzare il paesaggio urbano, nuove abitazioni sono state consegnate e diversi cantieri che per anni erano rimasti sulla carta hanno raggiunto finalmente la fase esecutiva.
Nel territorio della provincia di Rieti sono stati concessi più di 1,35 miliardi di euro per la ricostruzione privata, con oltre 700 milioni già liquidati. Amatrice assorbe naturalmente una parte molto rilevante di questa attività per la quantità e gravità dei danni subiti. Il numero di edifici recuperati dimostra che il processo non è fermo: il problema è piuttosto il divario tra ciò che è stato completato e ciò che resta ancora da fare.
Il 72% degli edifici danneggiati di Amatrice risulta ormai inserito nel percorso di ricostruzione secondo il quadro istituzionale disponibile. È una percentuale più elevata rispetto al 38% già recuperato perché comprende pratiche e interventi che si trovano a diversi stadi. La distanza tra queste due percentuali fotografa esattamente il momento attuale: molti immobili sono entrati nel processo, ma una parte consistente deve ancora arrivare alla piena riconsegna.

Ricostruzione pubblica: il problema più grande del cratere

Se la ricostruzione privata mostra un'accelerazione, il quadro della ricostruzione pubblica resta particolarmente problematico nell'intero territorio colpito dal sisma. I dati aggiornati al 30 aprile 2026 indicano 3.667 interventi programmati per un valore complessivo superiore a 4,85 miliardi di euro. Di questi, 2.432 non avevano ancora raggiunto l'apertura materiale del cantiere.
La percentuale è del 66,3%: praticamente due opere pubbliche su tre si trovavano ancora nelle fasi precedenti all'inizio effettivo dei lavori. È importante chiarire che questo dato riguarda l'intero cratere di Abruzzo, Lazio, Marche e Umbria e non soltanto Amatrice. Proprio per questo la statistica assume un significato più ampio: evidenzia una difficoltà strutturale della ricostruzione pubblica post-sisma.
Il restante 33,6% degli interventi aveva raggiunto una fase esecutiva o conclusiva. Anche qui la distinzione è decisiva: essere in fase esecutiva non significa avere già riconsegnato l'opera. Il dato mostra quindi che la percentuale degli interventi pubblici pienamente completati è inferiore alla quota di cantieri che hanno almeno superato la soglia dell'apertura dei lavori.

Scuole, municipi e sanità: i ritardi toccano i servizi essenziali

La questione diventa particolarmente delicata osservando le opere destinate ai servizi essenziali. Tra scuole, palestre, università, municipi, strutture sanitarie e sociosanitarie risultano programmati 767 interventi nell'area monitorata. Soltanto 235, pari al 30,6%, avevano raggiunto almeno l'avvio dei lavori, mentre appena 77 risultavano arrivati al collaudo.
Significa che soltanto circa il 10% degli interventi essenziali considerati aveva raggiunto la fase del collaudo. Questo dato aiuta a comprendere perché il ritardo delle opere pubbliche sia molto più di una questione di cantieri. Una scuola non ricostruita può convincere una famiglia con figli a trasferirsi definitivamente; una struttura sanitaria incompleta rende più difficile la permanenza degli anziani; un municipio non pienamente operativo incide sulla capacità amministrativa del territorio.
La ricostruzione di una comunità richiede quindi una sorta di sincronizzazione: le abitazioni devono tornare disponibili nello stesso periodo in cui riaprono scuole, strade, ospedali, servizi e attività. Se le case vengono riconsegnate molto prima delle infrastrutture, oppure se accade il contrario, il ritorno della popolazione può rimanere incompleto.

Nei Comuni più colpiti la situazione resta difficile

Il quadro non migliora restringendo l'analisi ai 44 Comuni maggiormente colpiti dal sisma. In questi territori sono programmati 1.544 interventi pubblici per un valore nell'ordine di 2,1 miliardi di euro. Oltre mille risultavano ancora nelle fasi precedenti all'apertura del cantiere, mentre soltanto una quota minoritaria aveva raggiunto le fasi finali.
È un dato importante perché i Comuni più colpiti sono proprio quelli nei quali la ricostruzione pubblica dovrebbe svolgere il ruolo maggiore nella ripartenza. Nei centri gravemente distrutti, infatti, l'amministrazione locale non deve semplicemente sostituire un edificio: deve spesso ridisegnare la viabilità, ricostruire reti, coordinare sottoservizi e creare le condizioni perché l'intero tessuto urbano possa nuovamente funzionare.
La lente sul Lazio conferma una situazione complessa: secondo l'analisi disponibile, quasi sette interventi pubblici su dieci risultavano ancora nelle fasi precedenti all'avvio materiale dei lavori. È un dato regionale che comprende più Comuni del cratere e non può essere utilizzato come percentuale esclusiva di Amatrice, ma aiuta a collocare il caso amatriciano all'interno del sistema più ampio della ricostruzione.

Amatrice resta uno dei cantieri più complessi

Ad Amatrice la ricostruzione pubblica comprende alcune opere decisive: il nuovo ospedale, il Municipio, la caserma dei Carabinieri, l'Istituto Alberghiero, il patrimonio religioso e culturale, le infrastrutture viarie e le urbanizzazioni necessarie per rendere nuovamente abitabile il centro storico. Sono interventi che devono integrarsi con centinaia di cantieri privati.
Il nuovo sistema di viabilità di circonvallazione è progettato per collegare ospedale, parcheggio multipiano e centro storico, mentre le opere di urbanizzazione devono permettere il reinsediamento stabile di residenti e attività. Questi lavori evidenziano come non sia sufficiente ricostruire le sagome degli edifici: una città deve disporre di acqua, elettricità, telecomunicazioni, strade, parcheggi e servizi accessibili.
Tra gli interventi simbolici figura anche il recupero del complesso Don Minozzi-Casa Futuro, progetto di grandi dimensioni che negli anni ha attraversato diverse difficoltà e che nel 2026 risulta in una fase di cantiere più avanzata. La struttura è destinata a diventare un polo di servizi e accoglienza, con l'ambizione di contribuire non soltanto alla ricostruzione edilizia ma alla futura vita sociale ed economica del territorio.

Il nuovo ospedale come simbolo della normalità da riconquistare

Il nuovo ospedale di Amatrice è una delle opere più importanti perché la disponibilità di servizi sanitari è essenziale in un territorio montano con una popolazione relativamente anziana e distribuita in numerose frazioni. La ricostruzione dell'ospedale non ha quindi soltanto un valore simbolico: è una condizione per rendere sostenibile la permanenza quotidiana dei residenti.
La presenza di un presidio sanitario efficiente può incidere direttamente sulla scelta di tornare. Per una persona anziana o con patologie croniche, vivere stabilmente in un territorio con servizi lontani è molto più difficile. Lo stesso vale per le famiglie che valutano se ricostruire la propria vita in un Comune montano oppure trasferirsi in una città dove ospedali e servizi sono immediatamente disponibili.
È proprio questa relazione tra servizi e ripopolamento a rendere le opere pubbliche decisive nel secondo decennio della ricostruzione. Superata l'emergenza iniziale, la domanda non è più semplicemente dove sistemare temporaneamente gli sfollati, ma quale qualità della vita possa essere garantita a chi decide di restare o rientrare.

Ricostruire "com'era e dov'era" ha aumentato la complessità

Fin dalle prime fasi si è discusso se Amatrice dovesse essere ricostruita seguendo il principio del "com'era e dov'era" oppure se la distruzione dovesse essere utilizzata per un ridisegno più radicale della città. La scelta di preservare quanto possibile identità, assetto urbano e caratteristiche storiche ha un valore culturale evidente, ma aumenta anche la complessità tecnica.
Ricostruire un centro storico con edifici moderni e antisismici mantenendo volumi, relazioni urbanistiche e caratteristiche architettoniche preesistenti richiede progettazioni complesse. Gli spazi ridotti rendono difficile lavorare contemporaneamente su più aggregati e la presenza di immobili di interesse storico impone ulteriori verifiche e autorizzazioni.
Il dilemma resta ancora visibile dieci anni dopo. Una ricostruzione più radicale avrebbe forse consentito alcune semplificazioni, ma avrebbe rischiato di cancellare parti fondamentali dell'identità di Amatrice. La scelta compiuta ha cercato di tenere insieme sicurezza futura e memoria urbana, pagando però in diversi casi un prezzo in termini di tempi.

Il costo economico dell'intera ricostruzione

Nel complesso dell'area colpita, i progetti di ricostruzione pubblica e privata approvati hanno raggiunto valori per decine di miliardi di euro. La dimensione finanziaria dimostra quanto il sisma del 2016 sia stato un evento nazionale e non soltanto locale. Ricostruire centinaia di piccoli centri distribuiti su quattro regioni comporta costi e problemi organizzativi molto superiori a quelli di una singola città.
Le somme stanziate, tuttavia, non coincidono automaticamente con le risorse già spese né con le opere completate. Tra programmazione, concessione dei contributi, liquidazione e avanzamento materiale del cantiere esistono passaggi differenti. È proprio questa distinzione a spiegare perché possa esistere una grande quantità di finanziamenti approvati mentre molti cantieri devono ancora partire.
Per i cittadini il parametro più importante resta infatti il risultato visibile: case riconsegnate, scuole aperte, strade percorribili, ospedali funzionanti. Una cifra inserita in un programma pubblico rappresenta una condizione necessaria per realizzare un'opera, ma non equivale alla sua conclusione. Il decennale rende questa distanza tra disponibilità finanziaria ed esecuzione fisica uno dei temi centrali.

Il problema della trasparenza dei dati

Uno dei punti più delicati emersi nel monitoraggio della ricostruzione riguarda la qualità e accessibilità dei dati. Le informazioni sono distribuite tra strutture commissariali, Regioni, Comuni e diversi sistemi amministrativi. Seguire nel tempo lo stesso intervento può risultare difficile quando cambiano identificativi, classificazioni o criteri utilizzati per indicarne la fase di avanzamento.
Il problema non è puramente statistico. Senza un sistema pubblico semplice e costantemente aggiornato, per un cittadino diventa difficile sapere se una scuola sia ancora in progettazione, se la gara sia stata aggiudicata, se il cantiere sia iniziato o se l'opera abbia raggiunto il collaudo. La trasparenza rappresenta quindi uno strumento di controllo della ricostruzione e non un semplice esercizio amministrativo.
Il monitoraggio del 2026 ha evidenziato la necessità di avere identificativi stabili e dati aperti che consentano di confrontare l'avanzamento anno dopo anno. Se un progetto cambia codice o fase senza che la modifica venga spiegata, un osservatore esterno non può stabilire facilmente se ci sia stato un reale arretramento, una rimodulazione tecnica o semplicemente una correzione del database.

Il 66,3% non significa che tutte quelle opere siano completamente ferme

Anche il dato più severo della ricostruzione pubblica deve essere interpretato con precisione. Dire che il 66,3% degli interventi non ha ancora aperto un cantiere non significa necessariamente che quelle opere non abbiano prodotto alcuna attività amministrativa. Alcune possono trovarsi nella progettazione, nella conferenza dei servizi, nell'acquisizione di autorizzazioni o nelle procedure di gara.
La distinzione resta però sostanziale perché per le comunità esiste una differenza concreta tra un'opera che possiede un progetto e una nella quale siano iniziati i lavori materiali. Dopo dieci anni, il parametro del cantiere assume quindi un valore particolare: indica il momento nel quale la ricostruzione esce dalla sequenza amministrativa e diventa fisicamente visibile sul territorio.
Allo stesso modo, il 38% degli edifici recuperati ad Amatrice non significa che il restante 62% sia totalmente privo di attività. Una parte è già inserita nel processo di ricostruzione. Separare edifici completati, cantieri aperti e pratiche in corso permette di evitare due rappresentazioni opposte ma ugualmente scorrette: una città completamente ferma oppure una ricostruzione ormai prossima al completamento.

Dieci anni hanno cambiato anche il tessuto economico

Il terremoto ha colpito duramente le attività economiche di Amatrice, un territorio nel quale ristorazione, produzioni agroalimentari, allevamento e turismo svolgono un ruolo fondamentale. La distruzione del centro e la diminuzione della popolazione hanno ridotto il mercato locale, mentre diverse imprese hanno dovuto trasferirsi in strutture temporanee o riorganizzare completamente la propria attività.
Negli anni sono nate anche nuove iniziative e alcune imprese hanno investito nel territorio, ma la completa ripartenza dipende dalla ricostruzione urbana. Un ristorante o un negozio ha bisogno di residenti, visitatori, strade funzionanti e un centro capace di attrarre persone. Per questo i ritardi dell'edilizia pubblica e privata hanno effetti economici che vanno molto oltre il singolo cantiere.
La futura Amatrice dovrà inoltre confrontarsi con un modello economico necessariamente diverso da quello del 2016. Il rilancio del turismo montano e gastronomico, la valorizzazione dei prodotti locali e l'utilizzo delle nuove infrastrutture possono contribuire al recupero, ma soltanto se accompagnati da collegamenti, servizi e una popolazione stabile sufficiente a sostenere le attività durante tutto l'anno.

La memoria delle 299 vittime viene prima dei numeri

Il decennale non può essere ridotto a un bilancio di percentuali. Il sisma provocò 299 morti, dei quali 237 nel solo Comune di Amatrice. Dietro quel numero ci sono famiglie che nel 2026 ricordano una notte capace di dividere la propria vita in un prima e un dopo. La ricostruzione materiale procede mentre quella personale, per molti, non può realmente completarsi.
La memoria assume un significato particolare proprio quando l'emergenza non è ancora definitivamente superata. Commemorare le vittime del terremoto mentre mille persone vivono ancora in abitazioni temporanee significa confrontarsi contemporaneamente con il passato e con il presente. Non si tratta soltanto di ricordare ciò che è accaduto, ma di verificare quanto delle promesse formulate dopo la tragedia sia stato realmente realizzato.
Amatrice è diventata il simbolo nazionale del sisma 2016 perché ha pagato il prezzo umano più alto. Questa centralità rende inevitabilmente più visibili anche i ritardi. Ogni edificio ancora da ricostruire e ogni famiglia ancora in attesa assumono un valore che supera i confini comunali e diventano parte del giudizio collettivo sulla capacità del Paese di affrontare le grandi ricostruzioni.

L'accelerazione attuale offre una possibilità concreta

Il quadro del 2026 non è però quello dei primi anni del post-sisma. La crescita dei cantieri attivi, le nuove ordinanze e il coordinamento del supercantiere indicano che la ricostruzione ha ormai raggiunto una fase più operativa. La sfida è impedire che questa accelerazione perda velocità proprio mentre molte delle questioni amministrative più complesse sono state finalmente risolte.
Nel centro storico, l'apertura contemporanea di più interventi può produrre nei prossimi anni un cambiamento molto più rapido del paesaggio urbano rispetto a quanto visto durante il primo decennio. Se le opere di urbanizzazione procederanno insieme agli aggregati privati e agli edifici pubblici, sarà possibile riconsegnare non soltanto singole case ma porzioni complete della città.
È questo uno dei motivi per cui il prossimo periodo sarà determinante. Dopo dieci anni di ricostruzione frammentata, la possibilità di coordinare decine di cantieri offre l'occasione di trasformare più velocemente le aree ancora segnate dalle demolizioni. Il successo dovrà però essere misurato attraverso risultati concreti e tempi rispettati.

Il secondo decennio non può assomigliare al primo

Il decennale produce inevitabilmente una domanda: quanto tempo sarà ancora necessario per completare la ricostruzione di Amatrice? Nessuna previsione può essere considerata certa, perché il territorio comprende decine di frazioni, migliaia di edifici e numerose opere pubbliche. È però evidente che altri dieci anni di attesa avrebbero un costo sociale difficilmente sostenibile.
La priorità del secondo decennio dovrà essere trasformare il grande numero di interventi già avviati amministrativamente in edifici concretamente riconsegnati. Per la ricostruzione pubblica, il passaggio decisivo sarà portare le opere oltre la fase progettuale e dentro i cantieri. Per quella privata, occorrerà ridurre il tempo tra concessione dei contributi, apertura dei lavori e rientro delle famiglie.
Ogni ritardo futuro dovrà inoltre essere valutato rispetto al rischio di spopolamento irreversibile. Il tempo di una pratica edilizia e quello di una famiglia non sono uguali: un procedimento può attendere altri tre anni, mentre una persona che ha costruito nel frattempo casa, lavoro e relazioni altrove potrebbe decidere definitivamente di non tornare.

Ricostruire significa permettere alle persone di tornare

Il vero obiettivo finale non può essere semplicemente raggiungere il 100% degli edifici ricostruiti. Una città non è la somma dei suoi immobili. Amatrice potrà considerare realmente superata la fase post-sisma quando le case riconsegnate torneranno a essere abitate, le attività economiche avranno clienti, le scuole studenti e i servizi pubblici saranno pienamente funzionanti.
Questa prospettiva rende particolarmente urgente il completamento di ospedale, scuole, viabilità e spazi comunitari. Sono le infrastrutture che trasformano un agglomerato di edifici nuovi in una città capace di funzionare. È anche attraverso questi servizi che si potrà tentare di convincere una parte dei giovani a restare o tornare dopo gli studi.
La ricostruzione deve quindi essere contemporaneamente edilizia, economica e sociale. Se uno di questi tre elementi rimane indietro, gli altri rischiano di perdere efficacia. Un edificio nuovo senza una comunità stabile può trasformarsi in una seconda casa vuota; un'attività senza popolazione residente può non essere sostenibile; una famiglia senza servizi può scegliere di trasferirsi.

I numeri del decennale raccontano progressi e ritardi insieme

La fotografia a dieci anni dal terremoto non può essere sintetizzata con una sola parola. Dire che la ricostruzione è ferma ignorerebbe 1.628 edifici recuperati, migliaia di unità immobiliari riconsegnate e centinaia di cantieri attivati. Dire che la città è ormai ricostruita sarebbe altrettanto distante dalla realtà, perché il 38% rimane una quota inferiore alla metà del patrimonio danneggiato.
Lo stesso vale per gli investimenti pubblici. I 4,85 miliardi di euro programmati per 3.667 interventi nell'intero cratere rappresentano una capacità finanziaria enorme, ma il fatto che circa due opere su tre non fossero ancora arrivate al cantiere materiale al 30 aprile mostra quanto sia decisiva la fase dell'esecuzione.
Il dato delle circa mille persone nelle sistemazioni prefabbricate è forse quello che meglio sintetizza la distanza ancora da colmare. Non misura una pratica amministrativa né un progetto: misura persone che, dieci anni dopo il terremoto, non hanno ancora concluso il percorso iniziato nella notte del 24 agosto 2016.

Amatrice davanti alla sfida più difficile: tornare una città normale

Dopo un decennio, la sfida non è più soltanto emergenziale. Amatrice deve uscire dalla condizione di città identificata principalmente attraverso il terremoto e tornare a essere un luogo nel quale vivere, studiare, lavorare e costruire progetti di lungo periodo. È probabilmente questa la misura più difficile della ricostruzione.
Le gru e i nuovi edifici mostrano che la rinascita materiale è finalmente più visibile. Ma la persistenza delle soluzioni abitative temporanee, i ritardi delle opere pubbliche e la perdita di popolazione ricordano che non basta aumentare il numero dei cantieri: bisogna accelerare soprattutto quelli capaci di restituire funzioni complete alla città.
I prossimi anni diranno se l'accelerazione registrata recentemente riuscirà a colmare una parte consistente del ritardo accumulato. Il passaggio dal 38% degli edifici recuperati a una ricostruzione realmente avanzata richiederà continuità amministrativa, imprese, tecnici, risorse e soprattutto coordinamento tra opere pubbliche e private.

Dieci anni dopo, il tempo diventa la misura della ricostruzione

Il 24 agosto 2026 non rappresenta quindi un punto finale. È una soglia dalla quale osservare ciò che è stato fatto e ciò che resta da fare. A dieci anni dal terremoto, Amatrice può mostrare case recuperate, nuovi cantieri e opere strategiche in avanzamento, ma continua ad avere una parte consistente del proprio patrimonio da ricostruire e centinaia di famiglie ancora legate alle sistemazioni nate durante l'emergenza.
La ricostruzione pubblica dell'intero cratere aggiunge un'altra dimensione al problema: il 66,3% degli interventi programmati che non aveva ancora raggiunto il cantiere materiale al 30 aprile 2026 mostra che il completamento della rinascita dell'Appennino centrale richiederà ancora un impegno lungo e verificabile. Gli stanziamenti sono indispensabili, ma il metro decisivo rimane l'opera riconsegnata.
Per Amatrice il rischio maggiore è che il tempo della ricostruzione continui a essere più lento del tempo delle persone. Le case possono essere ricostruite anche dopo quindici anni; una comunità che nel frattempo si disperde è molto più difficile da riportare indietro. Il secondo decennio dovrà quindi avere un obiettivo più ambizioso della semplice prosecuzione dei lavori: ridurre drasticamente l'attesa.

La memoria chiede adesso risultati

Dieci anni dopo le 299 vittime del terremoto del Centro Italia e le 237 persone morte ad Amatrice, il ricordo resta necessariamente il primo elemento del 24 agosto. Ma la memoria di quella notte convive oggi con una domanda rivolta alle istituzioni e al Paese: quanto ancora dovranno aspettare le persone che non sono rientrate nelle proprie case e le comunità che attendono scuole, municipi, presidi sanitari e spazi pubblici?
I numeri mostrano una realtà senza bisogno di semplificazioni: 38% degli edifici danneggiati recuperati ad Amatrice, circa mille residenti ancora nelle sistemazioni prefabbricate e, nell'intero cratere, due interventi pubblici su tre che alla primavera 2026 non avevano ancora raggiunto l'apertura del cantiere. Sono dati che raccontano contemporaneamente un percorso compiuto e una distanza ancora enorme dalla normalità.
Il decennale può diventare allora non soltanto una commemorazione, ma un momento di verifica pubblica della ricostruzione del Centro Italia. Voi ritenete accettabili i tempi impiegati finora oppure pensate che, dopo dieci anni, la ricostruzione avrebbe dovuto essere molto più avanzata? Se volete, lasciate la vostra opinione nei commenti, soprattutto se conoscete direttamente Amatrice o gli altri territori colpiti dal sisma del 2016.
